固定式玻璃擋煙垂壁施工工藝
- 作者:錦宏防火門窗
- 發布時間:2025-06-16 09:27:00
- 點擊:
高強度防火玻璃是使用頻率較高的固定式擋煙垂壁種類。
防火玻璃經過鋼化處理,玻璃透明度達到80%以上,安裝于吊頂上方起到很好的美觀作用。常運用在商場、寫字樓、機場、地鐵等場所。
一、施工準備階段
材料與設備核查
確認 6 + 6 防火玻璃(或設計厚度)、鍍鋅角鋼、U 型槽、密封膠等材料的質量證明文件(如消防認證、物理性能檢測報告 ),檢查玻璃有無裂紋、崩邊,金屬構件鍍鋅層是否完整。
準備高精度激光水準儀、經緯儀、電動吸盤機、手動倒鏈、密封膠槍等施工機具,確保設備完好、計量準確。
現場條件確認
核對建筑基層(結構梁、樓板 )尺寸與設計圖紙一致性,檢查基層平整度、垂直度,若偏差超 10mm 需提前找平(如用角鋼焊接調平 )。

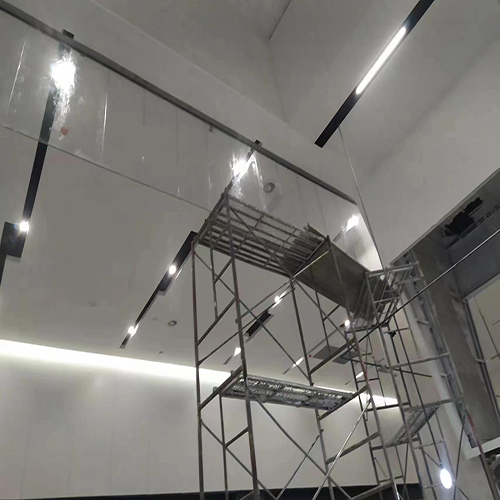

清理安裝區域雜物,確保作業面無遮擋,高空作業時搭建可靠腳手架或操作平臺。
二、測量定位與放線
軸線定位
以主體結構主軸線為基準,使用激光水準儀、經緯儀彈出擋煙垂壁定位軸線,確保垂壁軸線與主軸線平行 / 垂直,避免與吊頂、裝飾面沖突。
標記吊桿固定點、金屬框架安裝線,誤差控制在 ±2mm 內;同步彈出吊頂龍骨定位線(若與吊頂協同施工 )。
標高控制
利用水平尺、鋼卷尺,從建筑 50 線引測擋煙垂壁安裝標高(通常下垂高度≥500mm ),在墻面 / 梁底標注清晰,確保整層垂壁標高一致。
三、金屬框架與吊桿安裝
鍍鋅角鋼(基層鋼架)安裝
按放線位置,用 Φ8mm 膨脹螺栓將 50×50×5mm 鍍鋅角鋼固定于結構梁 / 樓板底面,螺栓間距≤800mm,鉆孔深度、孔徑符合膨脹螺栓廠家要求(一般深度≥60mm,孔徑 Φ10mm )。
橫向與縱向角鋼焊接連接,預留 2 - 3mm 縫隙用于卡接掛件,焊接處做防火防銹處理(涂刷防銹漆 + 防火涂料 )。
U 型槽與吊桿安裝
U 型槽金屬構件(如 100×100×16 )與豎向鍍鋅角鋼焊接,焊接點間距≤800mm,同樣做防銹處理;U 型槽開口需與玻璃厚度適配(預留 2 - 3mm 安裝間隙 )。
安裝 Φ8mm 全牙吊桿,絲桿中心線與 U 型槽、玻璃中心線對齊,吊桿頂端用膨脹螺栓固定于結構板,底部與金屬框架焊接或螺栓連接;安裝后調平,誤差≤2mm。
四、防火玻璃安裝與固定
玻璃預處理
清潔玻璃表面浮灰、油污,檢查孔位(若為穿孔固定 )是否與金屬框架螺孔對齊,用記號筆標注玻璃中心位置。
玻璃邊緣粘貼保護膠條,防止安裝時磕碰破損,高空安裝時在玻璃適當位置加裝手動吸盤輔助就位。
玻璃吊裝與就位
電動吸盤機對稱吸附玻璃(略偏中心上方 ),配合手動倒鏈緩慢起吊;下層工人協助扶穩玻璃,避免碰撞吊頂或墻面。
玻璃上端插入 U 型槽,下端對齊基層鋼架卡槽,使用對穿螺桿、墊片將玻璃與金屬框架固定,第一塊玻璃就位后校準垂直度(偏差≤2mm ),后續玻璃控制與已裝玻璃縫隙均勻(≤2mm )。
五、密封與嵌縫施工
縫隙清理
用丙酮或專用清潔劑擦拭玻璃與金屬框架接縫、U 型槽內側,確保表面干燥、無油污,為注膠做準備。
密封膠施工
沿膠縫粘貼美紋紙,防止硅膠污染玻璃;采用中性防火密封膠,由專業工人內外同步注膠,勻速填充縫隙,避免氣泡殘留。
注膠后用工具刮出微凹曲面,膠縫厚度 3 - 5mm、寬度 2 - 4mm(按設計計算 );施工環境溫度≥5℃,避免膠液流淌、固化不良。
六、成品保護與驗收
成品保護
密封膠固化前(一般 24 - 48 小時 ),避免碰撞、污染;玻璃表面覆蓋保護膜,防止后續施工劃傷。
驗收要點
外觀:玻璃無破損、膠縫均勻美觀,金屬框架無變形、防銹處理到位。
性能:手動推動玻璃檢查固定強度,模擬 5m/s 風速測試(偏角≤15° ),核查消防認證文件、隱蔽工程驗收記錄(如吊桿焊接、膨脹螺栓拉拔試驗 )。
七、注意事項
焊接骨架時需預留5mm間隙,并用防火膠密封,避免高溫膨脹導致玻璃破裂。
確保擋煙垂壁下垂高度≥500mm,單節寬度≤2000mm,偏差控制在±5mm(高度)和±10mm(寬度)。
